Timing van de sloopwerken

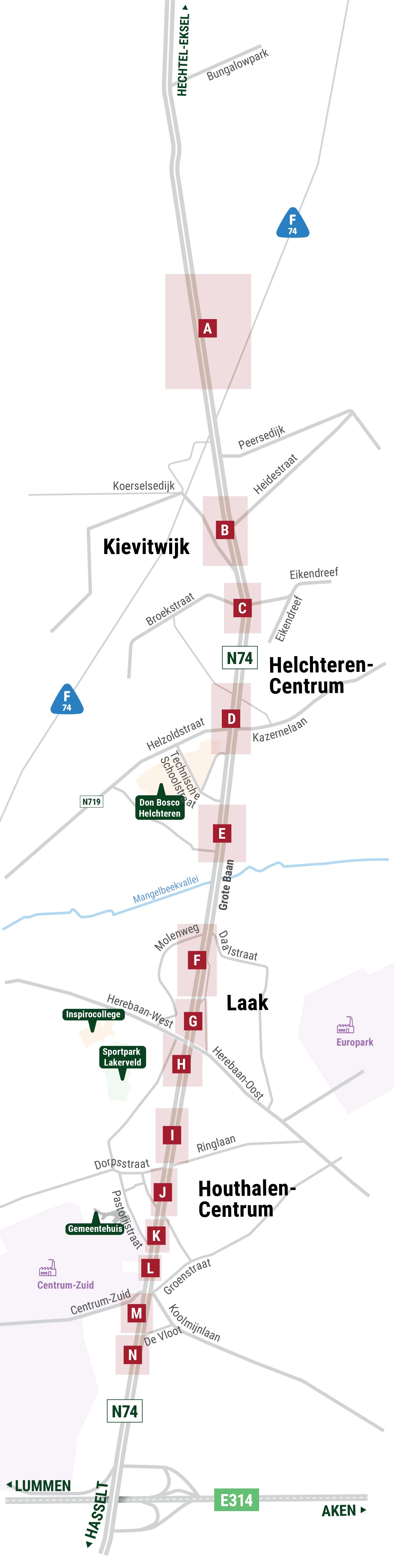

Kaart met de deelzones A tot en met N van de sloopwerken

De effectieve sloop van de panden start op maandag 5 oktober. Volgens de huidige planning zijn alle sloopwerken afgerond tegen begin 2028. De werken worden uitgevoerd in verschillende deelzones. Daarbij kan de aannemer op meerdere locaties tegelijk aan de slag zijn. De gebouwen worden daarom niet noodzakelijk in de volgorde van hun huisnummer of ligging afgebroken. Voor elke deelzone starten eerst de voorbereidende werken. Die omvatten onder meer studies en vergunningen, veiligheids- en risicoanalyses en de voorbereiding van de werf en signalisatie. Zodra die voorbereidingen afgerond zijn, start de effectieve afbraak van de panden in die deelzone.

Klik op een letter op de kaart om de timing per deelzone te bekijken.
